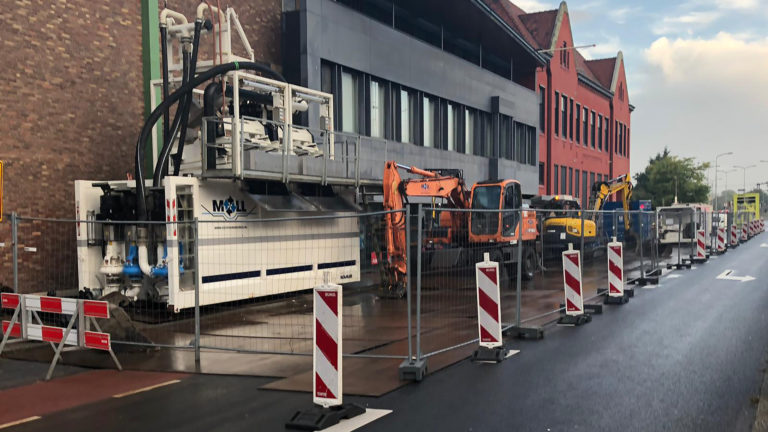

Eindelijk is het zo ver: na vele maanden omhoog te hebben gestaan worden de problemen rond de Victoriebrug aangepakt. De afgelopen tijd heeft Qirion de vervanging van hoog- en middenspanningskabels bij de brug voorbereid. Nu is gestart met de eerste van twee gestuurde boringen onder het Noordhollandsch Kanaal door om twee elektriciteitskabels te verleggen. Dit is nodig om de oevers bij de brug te kunnen versterken.
Het boren van de twee nieuwe tracés gaat zo'n drie weken duren. De eerste gestuurde boring is ter hoogte van de brandweerkazerne aan de Helderseweg. In de laatste week van oktober en de tweede week van november worden de kabels getrokken. Aansluiting op het net gebeurt medio december, net als het loskoppelen van de bestaande stroomkabels.
In januari start de versteviging van de kanaaloevers met stalen damwanden. Op dit moment loopt de aanbestedingsprocedure voor deze klus.
De verwachting is dat de Victoriebrug maart 2020 open gaat voor fietsers en voetgangers.
